BIỆN PHÁP THI CÔNG VINYL CUỘN

I. CÔNG TÁC CHUẨN BỊ

1. Chuẩn bị mặt bằng và các thiết bị phục vụ thi công:
Để chuẩn bị cho công tác thi công chúng tôi tiến hành các công tác sau:
Bố trí mặt bằng làm kho tạm để chứa vật tư và các thiết bị thi công trước khi tiến hành thi công tại công trường.
- Tổ chức đội ngũ công nhân lành nghề chia thành từng tổ phù hợp với mặt bằng công tác, thuận tiện cho việc kiểm tra giám sát từng giai đoạn.
- Đo khảo sát kiểm tra lại toàn bộ công trình: Công tác này cần làm tốt và phối hợp với các bộ  phận chức năng của nhà thầu chính cũng như chủ đầu tư. Chỉ khi nào việc chuẩn bị và phối hợp giữa các đơn vị thống nhất công tác thi công mới được triển khai theo đúng quy trình được hai bên thống nhất.
Trang bị đầy đủ máy móc thiết bị cần thiết cho quá trình thi công gồm: Máy cắt gạch, bê tông, máy hàn roi, khoan bê tông, thước kỹ thuật, quả lô sàn, dao cắt, dây bật mực, bàn bả, bàn chà giáp, dây điện đảm bảo đủ tải và các ổ điện đảm bảo an toàn. Toàn bộ máy móc và dụng cụ thi công sẽ được vệ sinh trước khi mang vào khu vực thi công.
2. Chuẩn bị vật liệu:
Vật tư được tập kết tại công trình (vào kho tạm) trước khi thi công và được Chủ đầu tư kiểm  tra cả về chất lượng cũng như chủng loại và đảm bảo cho công tác thi công không bị gián đoạn cũng như không gây ảnh hưởng đến công việc hàng ngày của các đơn vị khác.
3. Khu vực và Hướng thi công:
Mặt bằng khu vực thi công Vinyl
Mặt bằng hướng thi công dự kiến
Hướng thi công dự kiến theo khối tòa nhà

II. CÔNG TÁC THI CÔNG LẮP ĐẶT

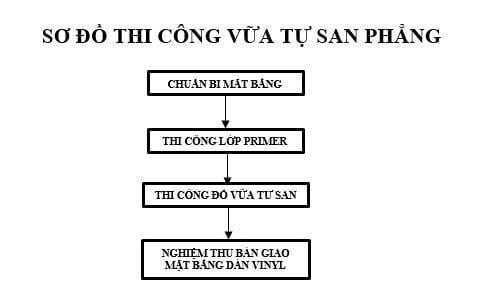

1. THI CÔNG VỮA TỰ SAN PHẲNG



Bước 1: Chuẩn bị mặt bằng thi công

Sau khi nhận mặt bằng bàn giao từ nhà thầu Xây dựng: Nhà thầu Gia Nguyễn sẽ phối hợp kiểm tra cùng các bên để nhận bàn giao mặt bằng thi công vinyl. Yêu cầu độ phẳng bề mặt bê tông khi kiểm tra bằng thước 2m nhỏ hơn 3mm.
Nếu thi công trong khu vực kín phải bố trí đèn cho đủ ánh sáng và quạt thông gió có thể giúp được việc xử lí triệt để lượng mùi, khí bụi và cung cấp không khí sạch vào bên trong một cách hiệu quả nhất.


Quạt thông gió



Sử dụng máy mài công nghiệp để mài bỏ các tạp chất trên bề mặt nền hiện trạng  hoặc những khu vực có bề mặt gồ ghề, làm cho bề mặt phẳng hơn. Với những bề mặt góc cạnh, diện tích nhỏ sử dụng máy mài cầm tay để xử lý.
Sử dụng máy hút bụi công nghiệp dùng để hút sạch bụi bẩn, làm sạch bề mặt sàn đảm bảo không còn những bụi bẩn kích thước lớn trên bề mặt sàn, Bề mặt thi công phải cứng chắc, không có bụi, dầu, mỡ, sơn, sáp, gỉ sét hay các vết thạch cao.

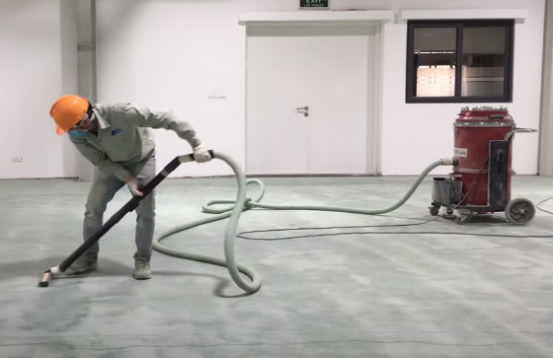

Thi công hút bụi bề mặt


Bước 2: Thi công lớp Prime
Sau khi vệ sinh sạch đảm bảo bảo không còn bụi bẩn tiến hành lăn lớp ARDEX P 51 Primer lên trên bề mặt sàn bê tông, vữa.
* Lưu ý: đối với bề mặt gạch ceramic phải dùng primer đặc biệt như : Primer SN ( Mapei).
Hỗn hợp Prime được trộn với nước sạch với tỷ lệ 1:5 sau đó lăn đều lên trên bề mặt sàn đảm bảo toàn bộ bề mặt đều được phủ bởi lớp Primer.
Lớp Primer  có tác dụng là lớp liên kết nền hiện trạng với lớp vữa tự san Ardex CL1
Bước 3: Thi công lớp vữa tự san
Sau khi thi công xong lớp Primer khoảng thời gian 15-30 phút hoặc nhìn thấy lớp Primer đã thấm hết nước xuống dưới sàn tiến hành thi công lớp vữa tự san.
Đổ 5,5-6,0 lít nước sạch vào thùng trộn, rắc từ từ bao 25 kg  vào và trộn đều bằng máy trộn tốc độ chậm có gắn cánh trộn trong vài phút (chú ý trộn kỹ phần vữa dính ở đáy và thành thùng trộn) cho đến khi tạo thành một hỗn hợp vữa đồng nhất và không bị đóng cục
- Để vài phút, trộn lại và có thể thi công ngay
- Thi công hỗn hợp dẻo Ardex CL1 lên trên bề mặt
- Gạt đều hỗn hợp Ardex CL1 bằng bay kim loại có rang cưa đảm bảo độ dày từ 2-3mm theo thiết kế

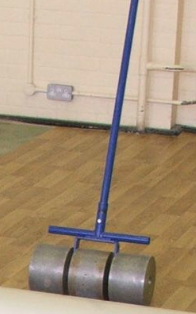

Sử dụng lô gai lăn đều lên trên bề mặt vữa vừa mới đổ để loại bỏ các bọt khí và làm phẳng bề mặt
Thời gian tối đa thi công vữa sau khi trộn không quá 20 phút
- Thời gian cho phép lưu thông nhẹ trên bề mặt từ 6-8 tiếng
- Thời gian chờ để thi công lớp Vinyl hoàn thiện tối thiểu 24-72 tiếng sau khi thi công ( tùy thuộc điều kiện nhiệt độ và độ ẩm trong phòng.
Bước 4: Nghiệm thu bề mặt – Bàn giao dán Vinyl
Sau khi vữa đảm bảo khô cứng tiến hành kiểm tra và loại bỏ tạp chất trên bề mặt lớp vữa tự san.
Mời đại diện Chủ đầu tư kiểm tra nghiệm thu bề mặt nếu đạt yêu cầu sẽ tiến hành chuyển tiếp sang công tác dán sàn vinyl
2. THI CÔNG SÀN VINYL

Bước 1: Chuẩn bị mặt bằng thi công.

Trước khi tiến hành thi công, nhà thầu tiến hành đo đạc thực tế mặt bằng sau khi đã hoàn  thiện bề mặt bằng chất tự san phẳng.
- Kiểm tra độ ẩm sàn trước khi thi công. Độ ẩm sàn nhỏ hơn 8% có thể tiến hành thi công vinyl cuộn
- Xác định điểm xuất phát: Sẽ xuất phát từ giữa nhà để cho việc thi công có thể tiến hành nhanh và tiến hành cùng lúc. Điểm xuất phát thông thường là điểm giữa của bề mặt sàn theo  bản vẽ chia tấm sàn.
- Trước khi tiến hành thi công sàn Vinyl, Vinyl được dỡ ra khỏi kiện hàng và trải ra sàn nhà  tạm thời.Việc này có tác dụng làm cho Vinyl thẳng ra và mất các nếp uốn cong trong quá trình đóng gói, vận chuyển.
- Thông thường thời gian này thường là 01 ngày. Trường hợp thời gian không cho phép thì nên trải Vinyl ra trong khoảng 12 giờ trước khi tiến hành thi công.
Bước 2: Công tác thi công sàn Vinyl.
* Công tác trang keo.
Keo dán: sử dụng keo Eco Royal Cement, trong trường hợp này sẽ dùng sản phẩm keo dán có tác dụng chịu tải trọng tốt.
- Sau khi tính toán đo đạc và trải tấm tạm thời, phủ một nửa mặt Vinyl, để ý rằng Vinyl không bị xê dịch so với đường đánh dấu dưới sàn.
-Làm sạch mặt sàn tại nơi tấm Vinyl sẽ phủ lên bằng chổi và máy hút bụi. Loại bỏ bất cứ chất bẩn nào tại vị trí này.
- Đổ một lượng keo thích hợp lên sàn và sau đó trải keo ra bằng Trang Keo từ vị trí đè lấp đến cạnh tường. Trong việc này, trang keo chỉ được dùng một mặt, chú ý rằng một lượng keo vừa  đủ được dùng và trải đều lên bề mặt.
Làm thế nào xử lý vị trí tiếp giáp với tường sẽ được đưa ra sau. Để keo như vậy khoảng 5 – 10 phút.
Lượng keo được trải vào khoảng 0.3 – 0.33 kg/m2
* Công tác dán sàn Vinyl
Sau khi keo đã được trang ra và để trong vòng 05 – 10 phút (Khi keo bắt khô chuyển vàng nhạt, tiến hành trải vinyl lên vị trí đã trang keo một cách từ từ. Sau khi cố định Vinyl theo đường mực đã bật dưới sàn, tiến hành dùng Rulo thép để lăn trên bề mặt sàn để tránh các bọt khí còn lại dưới sàn.


- Với việc thi công chân tường bằng tấm Vinyl: Tiến hành cắt tấm Vinyl dài hơn so với kích thước cần dán khoảng 20mm.
* Hàn roi
- Toàn bộ các đường nối hoặc khe rãnh đều được hàn hoàn thiện bằng roi hàn.
* Xẻ rãnh
Tạo một rãnh sâu khoảng 2/3 chiều dài của tấm dọc theo chiều dài của đường nối. Sử dụng  máy cắt soi rãnh chuyên dụng để cắt những khu vực có diện tích rộng hoặc đường hàn có chiều dài lớn , dùng dao dao bằng hợp kim sắt hoặc cái bào rãnh cho những vị trí máy không thể cắt được hoặc các vị trí giáp tường.
Hãy lưu ý là đừng cắt quá sâu hoặc quá rộng và làm sạch nếu keo bị tràn lên đường lối nó sẽ làm giảm chất lượng của mối hàn.
* Công tác hàn.
Máy hàn Leister Semi-Automatic được sử dụng cho công việc này. Sử dung roi hàn M3.5mm để hàn kín mối nối 2 tấm Vinyl  lại với nhau
- Hoàn thiện vị trí hàn: Loại bỏ phần thừa của đường hàn bằng dao hoặc đục chuyên dụng sau khi roi hàn nguội đi .
Bước 3: Công tác vệ sinh bàn giao.
Các vệt màu hoặc keo thừa: Loai bỏ các vệt màu trên bề mặt Vinyl bằng xăng, dầu hoặc cồn,..
- Các vị trí hàn không tốt: Dỡ bỏ phần hàn không tốt sau đó tiến hành hàn lại.
- Cùng Chủ đầu tư kiểm tra, nghiệm thu và bàn giao.

III. CÔNG TÁC BẢO VỆ SÀN VINYL VÀ SẢN PHẨM CỦA NHÀ THẦU KHÁC
* BẢO VỆ SÀN VINYL
Hãy lưu ý là đừng cắt quá sâu hoặc quá rộng và làm sạch nếu keo bị tràn lên đường lối nó sẽ làm giảm chất lượng của mối hàn.
Đối với mỗi khu vực thi công, trong suốt quá trình thi công sẽ luôn được căng dây cảnh báo xung quanh khu vực để ngăn người và phương tiện di chuyển qua lại, ảnh hưởng tới chất lượng thi công.
- Sắp xếp kế hoạch thi công các khu vực theo trình tự hợp lý, để không chồng chéo, vướng mắc với các hạng mục công việc khác.
- Sử dụng tấm Ni lông để bảo vệ sàn Vinyl, thảm hoàn thiện trong trường hợp chưa bàn giao cho chủ đầu tư nhưng vẫn thực hiện các công tác sửa chữa trong khu vực sàn vinyl (áp dụng cho hành lang), còn trong phòng yêu cầu khóa cửa và bàn giao lại cho chủ đầu tư.
- Nếu các đơn vị khác vào thi công cần phải xin phép và chấp thuận từ chủ đầu tư và phải có trách nhiệm tự bảo quản sàn vinyl đảm bảo sàn không bị bẩn, xước và lưu lại tạp chất trên bề mặt sàn.
* BẢO VỆ SẢN PHẨM CỦA NHÀ THẦU KHÁC
Bảo vệ cửa ra vào: Trong quá trình vận chuyển vật tư cần phải bọc bảo vệ cửa ra vào bằng giấy caton để tránh việc gây xước, hỏng cửa.
- Bảo vệ tường sơn hoàn thiện: Không dựa lưng vào tường, không dùng vật sắc nhọn hoặc màu sắc vẽ lên tường, khi thi công chân tường cần bật mực đường giớ hạn để không bị bám keo lên quá chiều cao của chân tường
- Bảo vệ cửa kính vách kính: không để vật liệu quá gần cửa kính vách kính, vật liệu để gần cửa kính vách kính cần phải đặt nằm sát xuống nền đảm bảo không bị sô lệch gây mất an toàn.


Mọi ý kiến về công tác thi công cũng như các thông tin về sản phẩm, Quý Công ty xin vui lòng liên hệ trực tiếp với chúng tôi qua điện thoại hoặc địa chỉ email bên trên.

Xin chân thành cảm ơn và hân hạnh được phục vụ!
